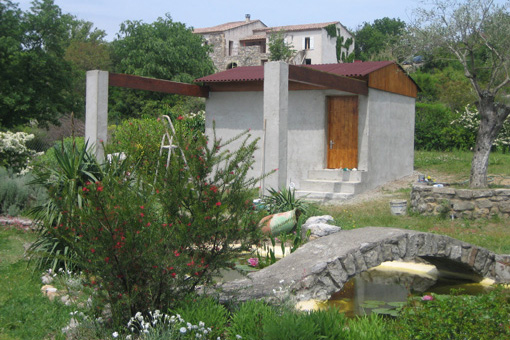

Depuis que j’en rêvais !Les travaux de mon observatoire à toit roulant ont commencé ! Le terrain était tout trouvé ; mes parents habitent à la campagne, ils ont un grand jardin et un beau ciel noir…

La maquette du projet « Le petit Borobia » :

L’observatoire mesurera 3x4m (dimensions extérieures) et sera équipé d’une mini salle de contrôle (pour ne pas geler devant le PC en hiver). La colonne aura un diamètre de 30cm et sera prise dans des fondations d’environ 1m3 de béton. Elle sera bien entendu désolidarisée du futur plancher pour éviter les vibrations induites.

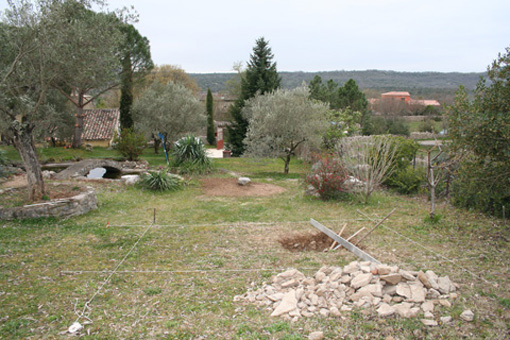

Le permis de construire a été déposé, les arbres gênants ont été coupés et le trou pour les fondations de la colonne a été creusé. Je poste quelques photos pour que vous puissiez vous faire une idée du projet (un grand merci à mon papa sans qui rien de tout cela ne serait possible) !

Plan général :

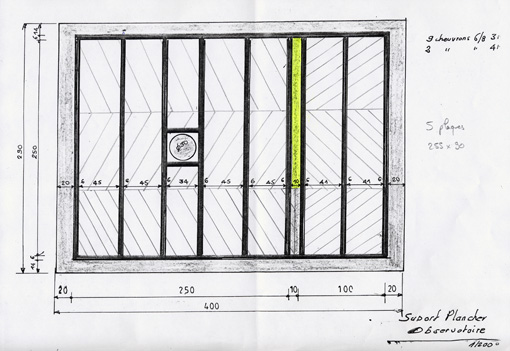

Le plancher :

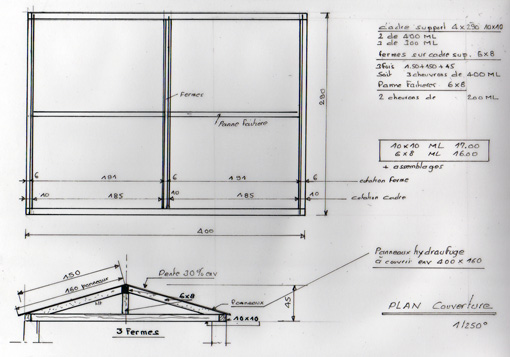

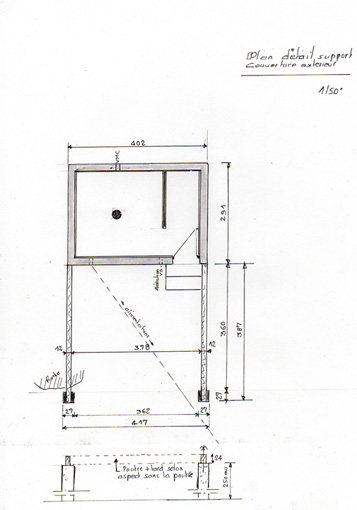

Le toit :

Avant de couper les arbres :

La coupe :

On y voit plus clair !

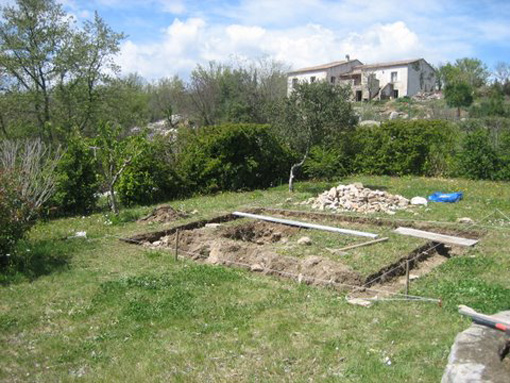

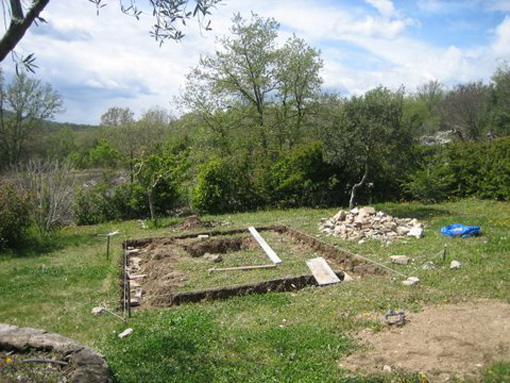

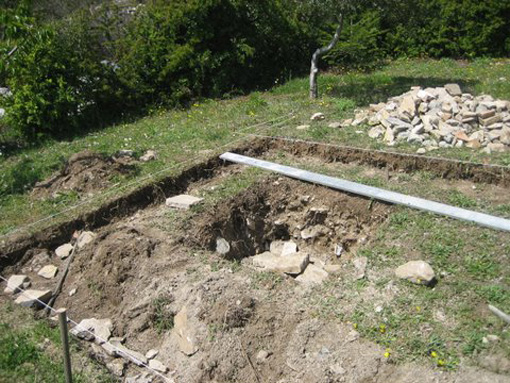

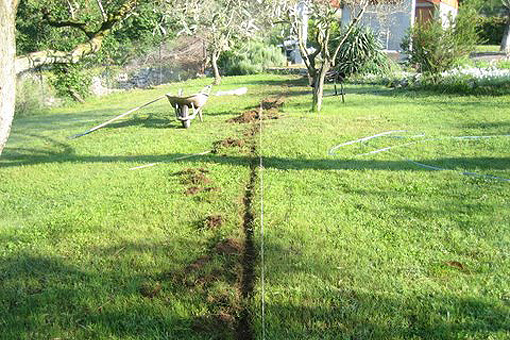

19/04/08 – Ça y est, les fondations sont creusées :

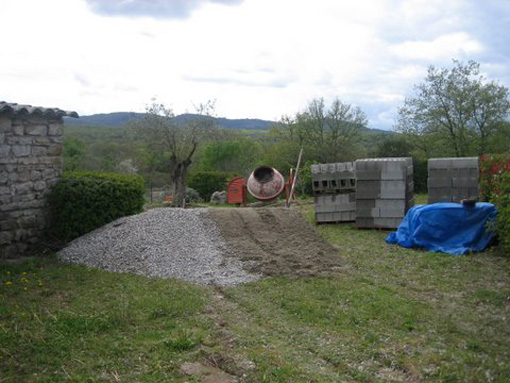

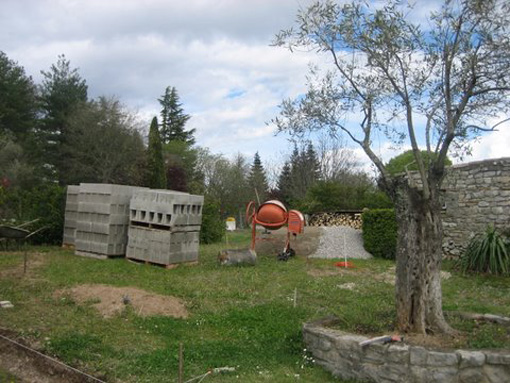

21/04/08 – Les matériaux ont été livrés aujourd’hui :

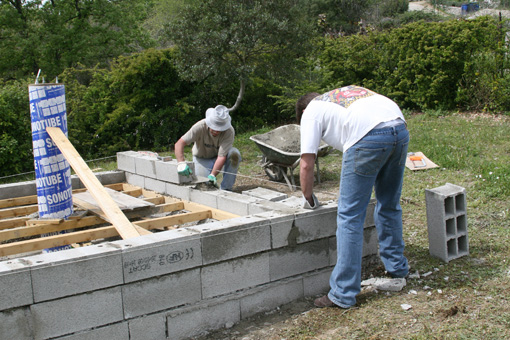

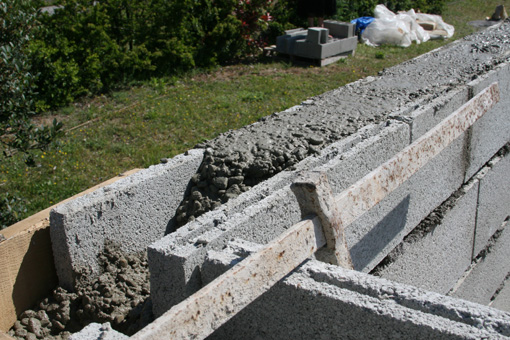

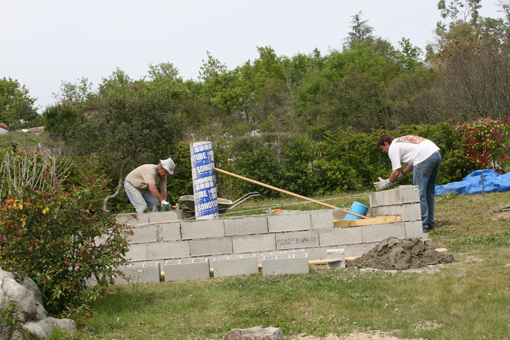

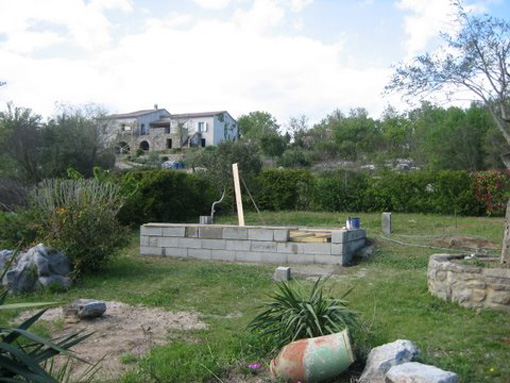

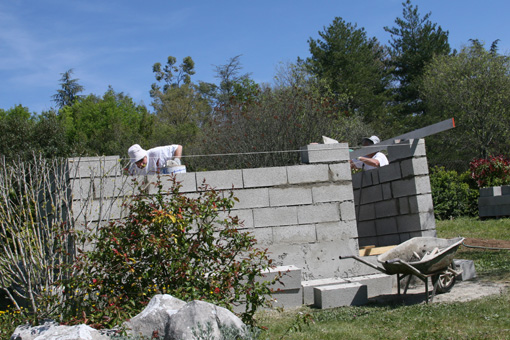

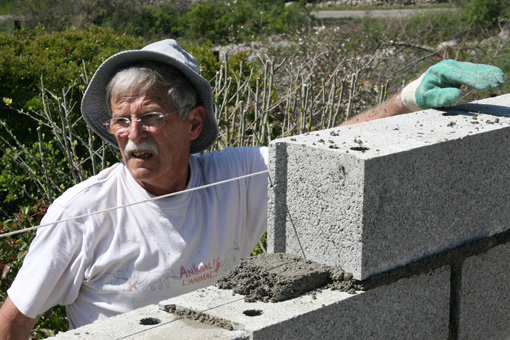

22/04/08 – Les fondations sont terminées et le premier rang d’agglos monté :

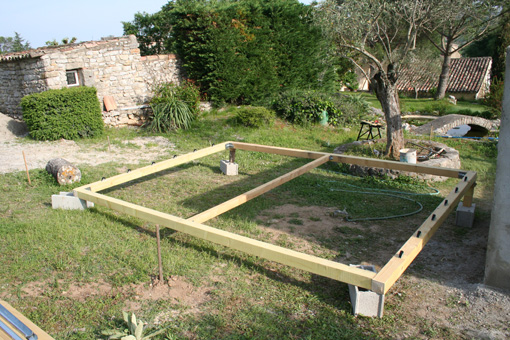

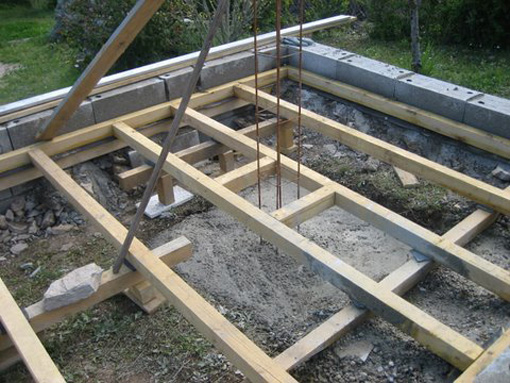

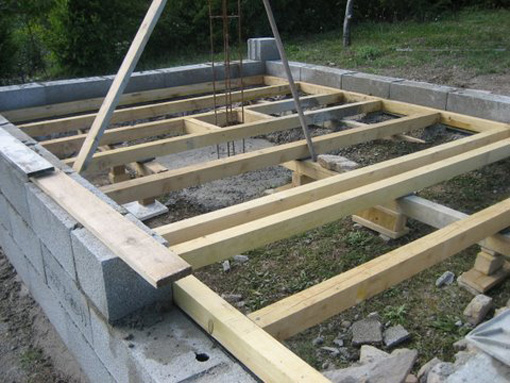

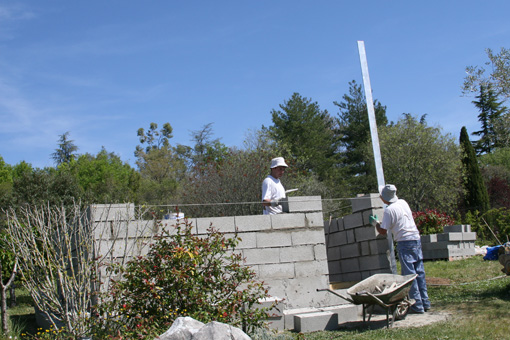

23/04/08 – Le support de plancher est posé, les fondations de la colonne coulées et un rang d’agglos supplémentaire monté :

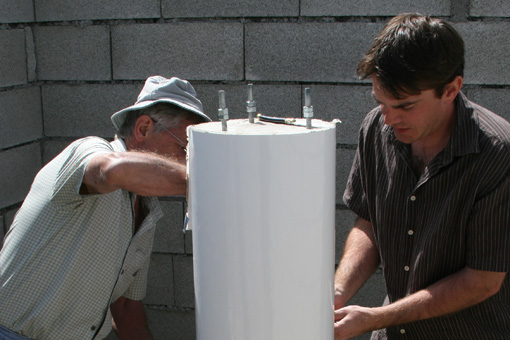

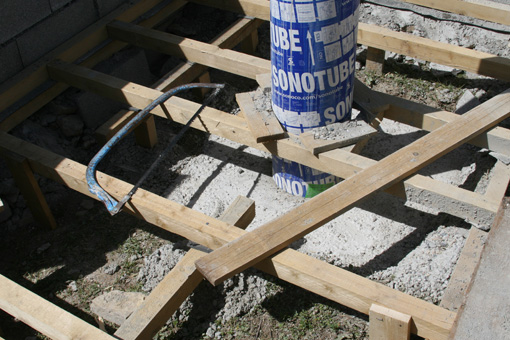

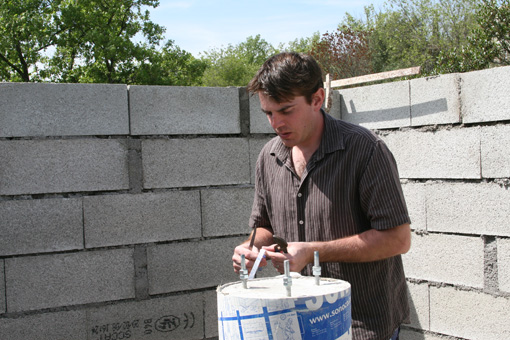

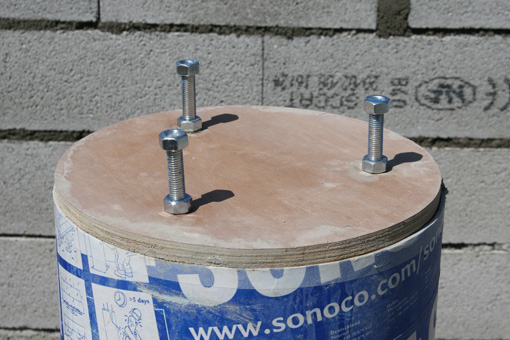

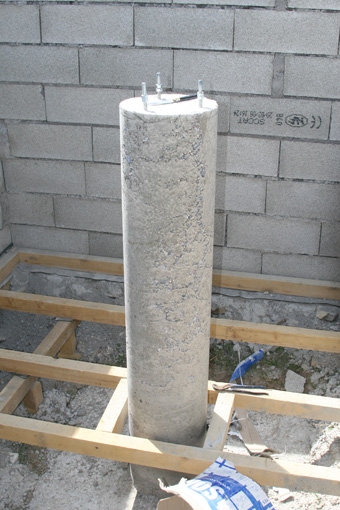

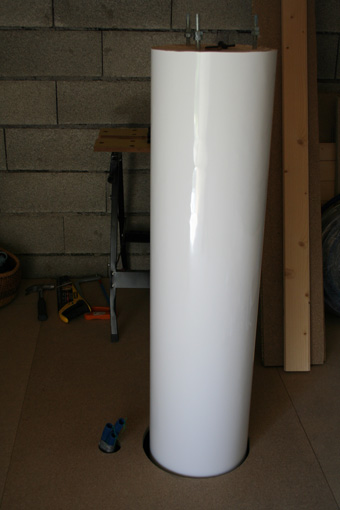

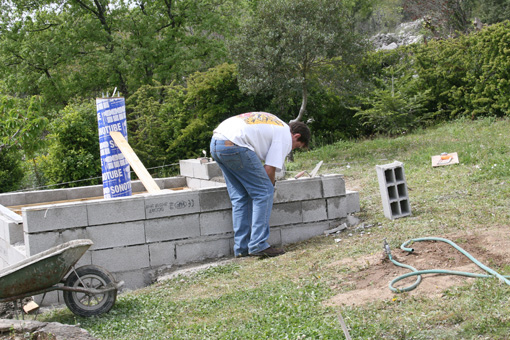

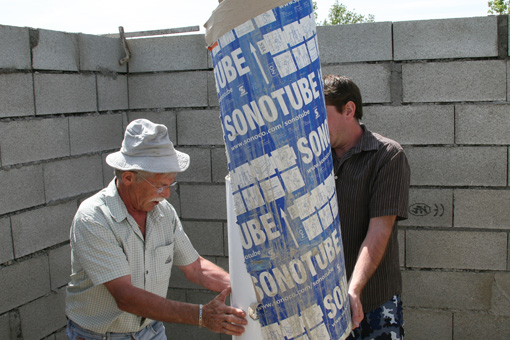

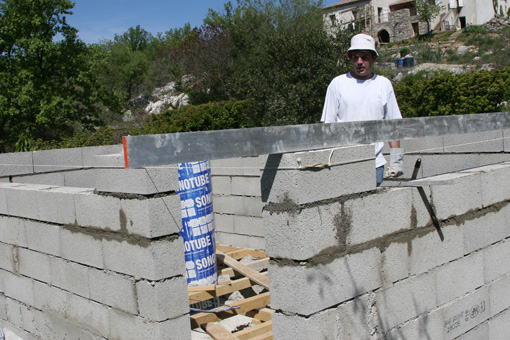

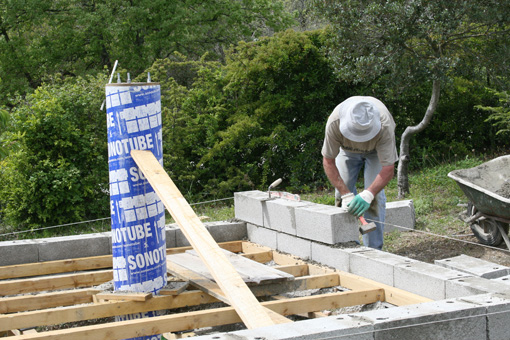

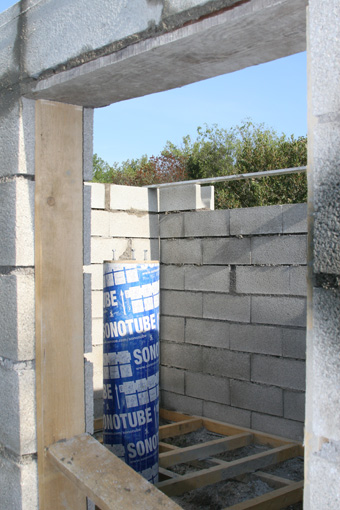

25/04/08 – La colonne est coulée dans du Sonotube, des rangs d’agglos sont montés :

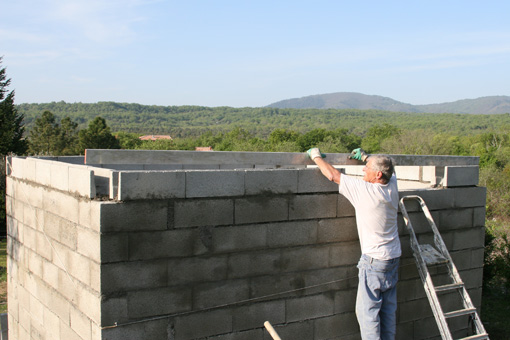

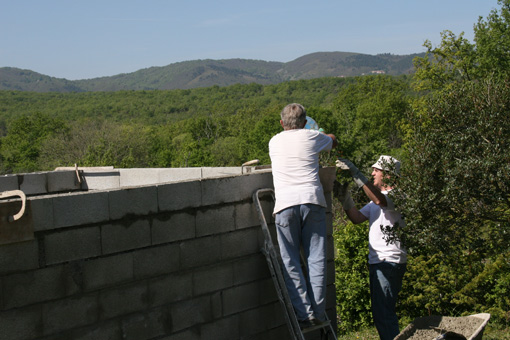

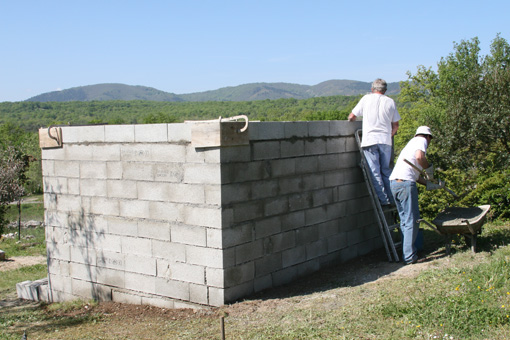

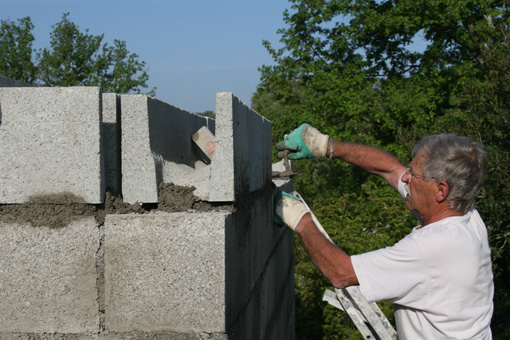

26/04/08 – La colonne sèche, les derniers rangs d’agglos sont montés :

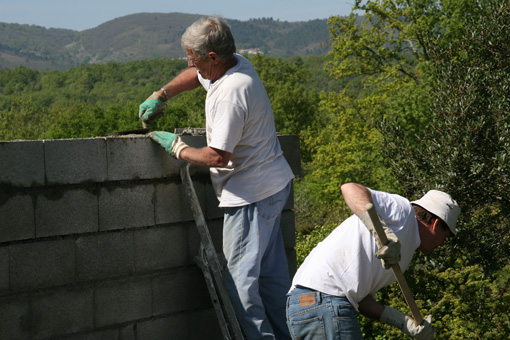

27/04/08 – Chaînage du dernier rang d’agglos et décoffrage de la colonne :

29/04/08 – Pose des aérations pour la VMC (en hauteur) et évacuation des eaux d’infiltration (au niveau du sol, sous le plancher) :

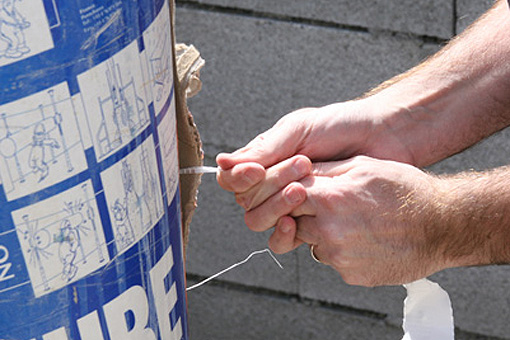

30/04/08 – Réception des boisseaux pour fabrication des piliers extérieurs et du sable pour les enduits. Détail sur les fondations des piliers.

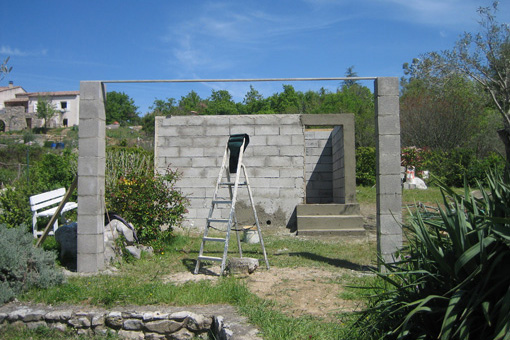

01/05/08 – Construction des premiers rangs des piliers de la structure annexe :

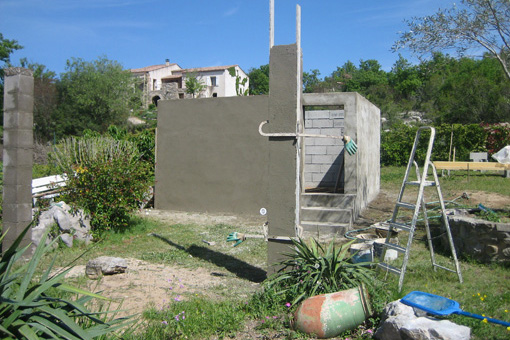

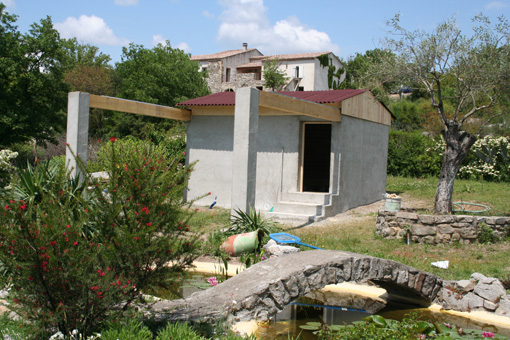

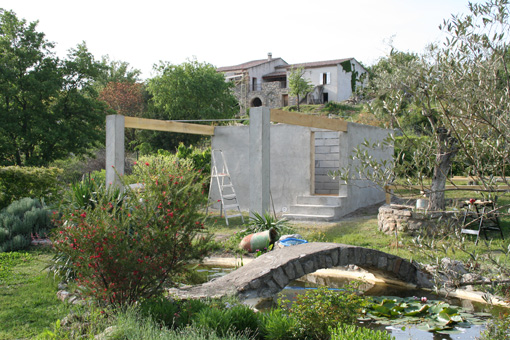

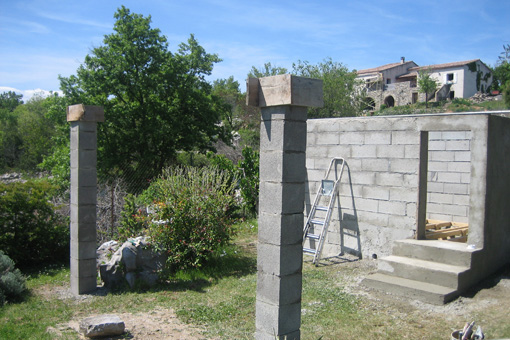

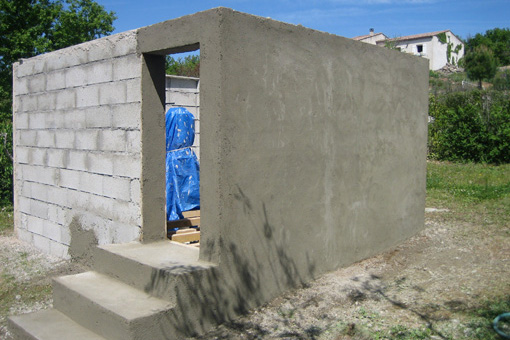

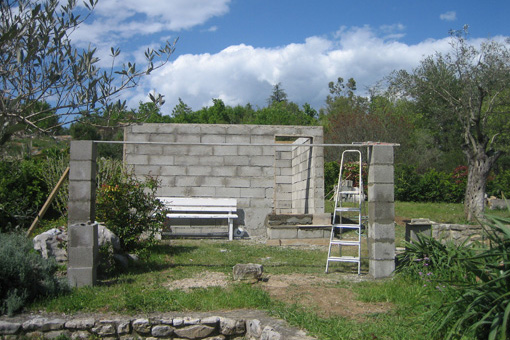

02/05/08 – Mur Est et escaliers enduits, piliers de la structure annexe terminés :

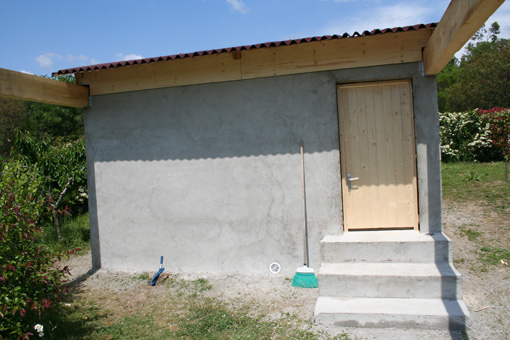

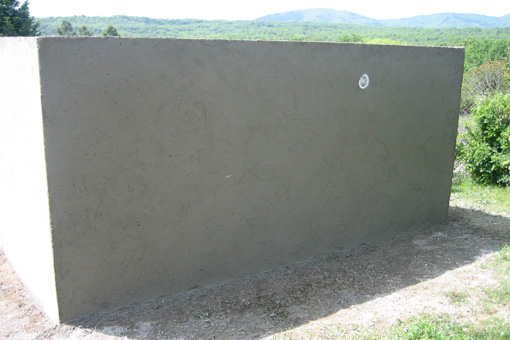

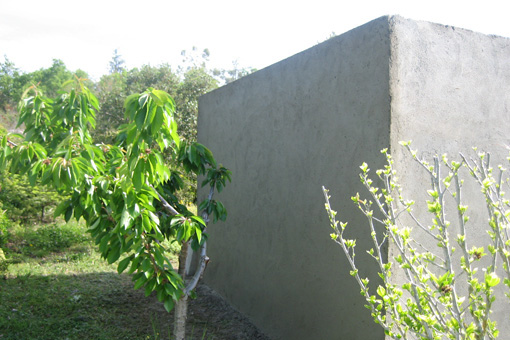

03/05/08 – Enduit du mur Sud et d’une face de pilier :

04/05/08 – Enduit du mur Ouest et du premier pilier :

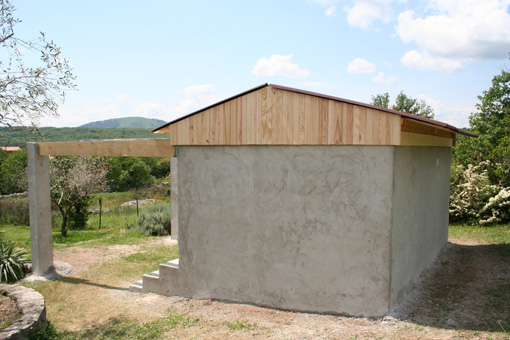

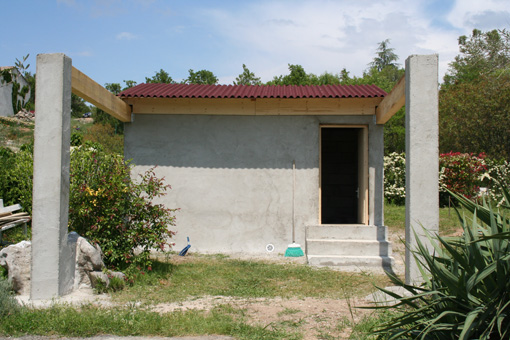

05/05/08 – Enduit du mur Nord. Prochain weekend la charpente et le support annexe :

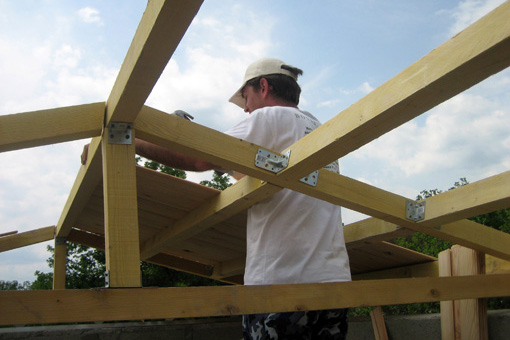

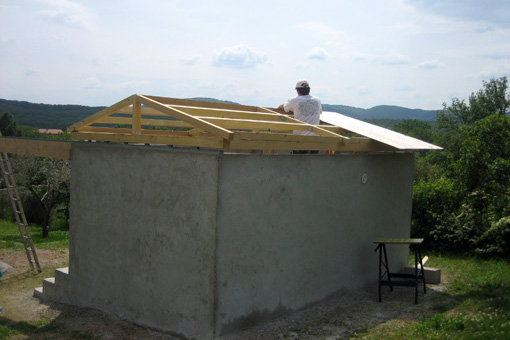

08-12/05/08 – Ce long weekend nous a permis de bien avancer les travaux. Merci à Gégé et Greg pour la mise en place du support de toiture sur les chemins de roulement :

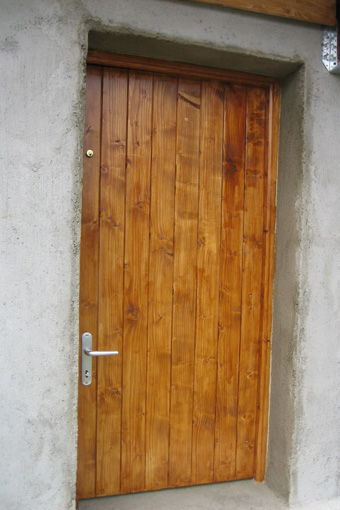

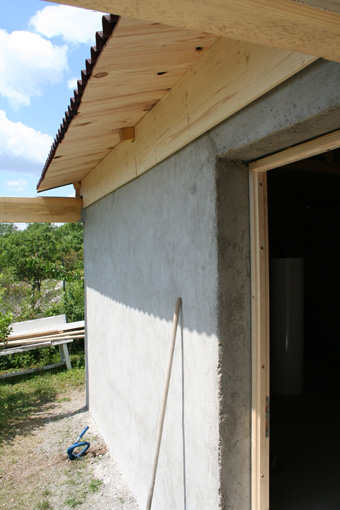

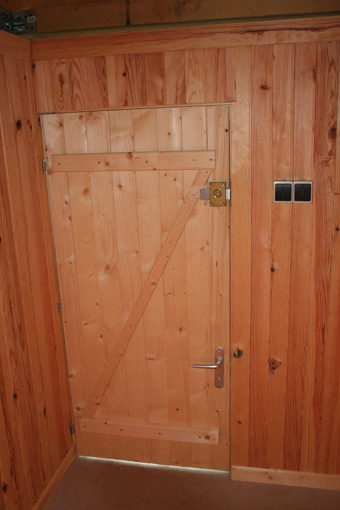

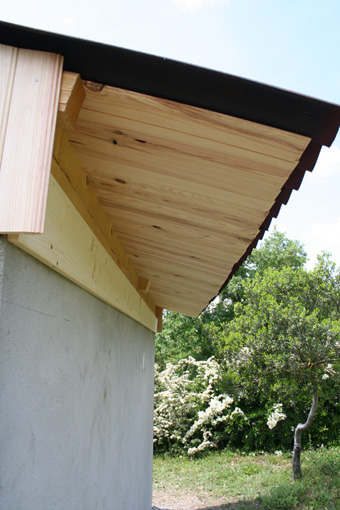

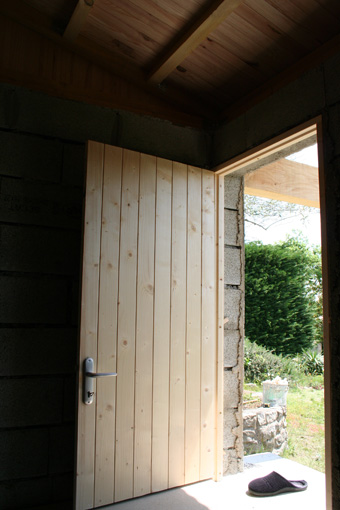

14/05/08 – Protection des bois extérieurs et scellement définitif de la porte. Merci papa 😉 :

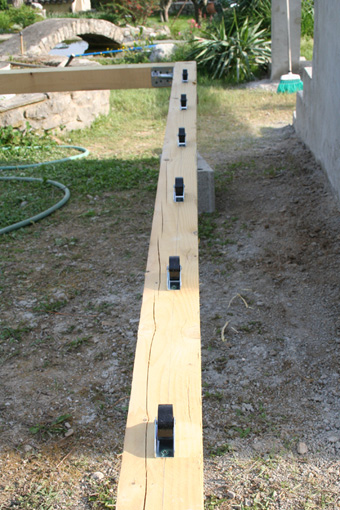

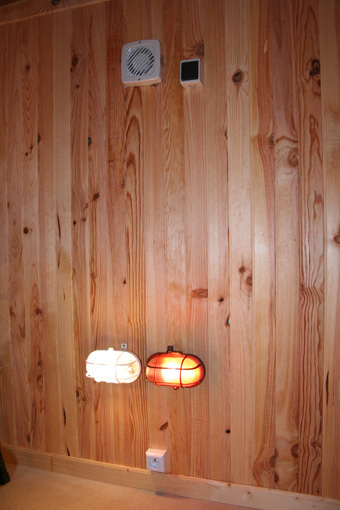

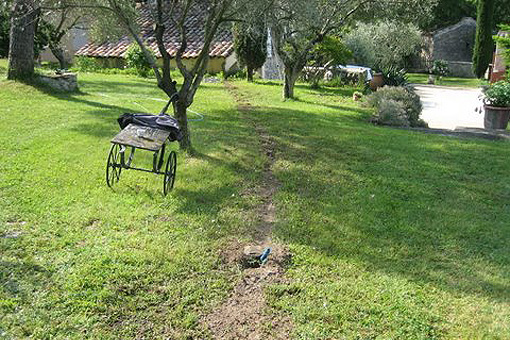

23-25/05/08 – Pose de la faitière, renforcement des supports de poutres, tranchées pour câblage électrique et informatique (2 tranchées séparées de plusieurs mètres afin d’éviter les problèmes de perturbations électromagnétiques), changement du système de roulement par des rails pour portail coulissant et galets de 12cm à gorge triangulaire, câblage électrique et habillage des murs intérieurs en lambris, pose des éléments électriques (hublots, interrupteurs, VMC…)

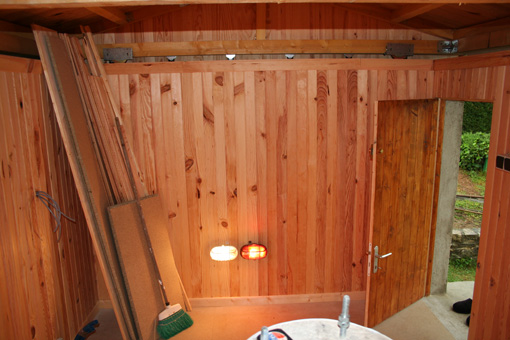

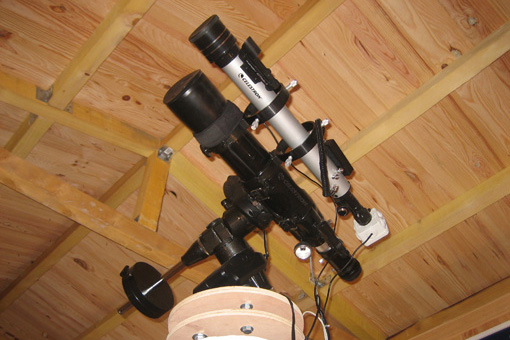

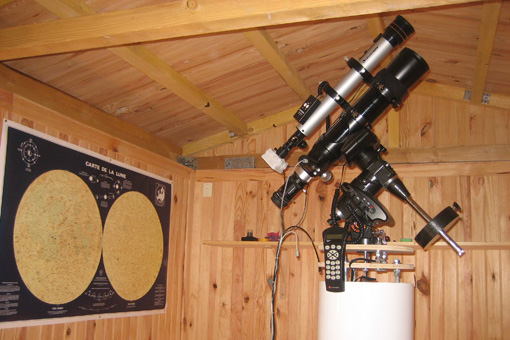

31/05/08 – 01/06/08 – Ajout de la poutre entre les piliers du support annexe, alignement/scellement des rails, raccordement ethernet sur routeur et tests, peinture des hublots rouges, installation du système de fermeture du toit, étagères, bureau temporaire, posters, installation de la lunette, connexions au PC et configuration :

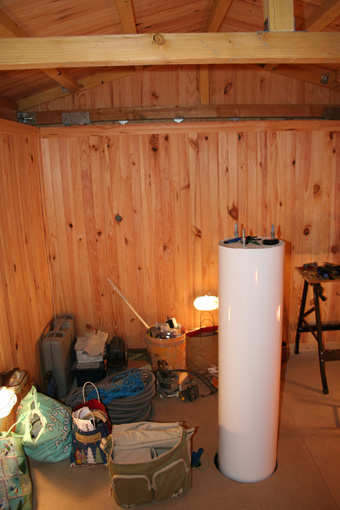

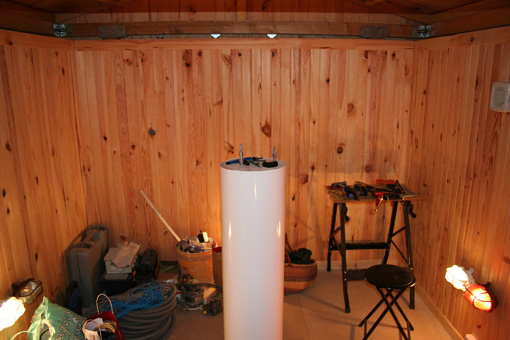

10/06/08 – Création de la mini salle de contrôle (cloison à fenêtre, plafond, placard technique et bureau) et amélioration de la connectique sur la colonne. L’ensemble C11, C80Ed + guide n’est monté que pour la photo, ma monture ne peut supporter un tel poids :

15/06/08 – Ajout d’un plafond dans la salle de contrôle, ajout de rideaux opaques (porte et fenêtre salle de contrôle), vernissage des chevrons et de la poutre annexe :
